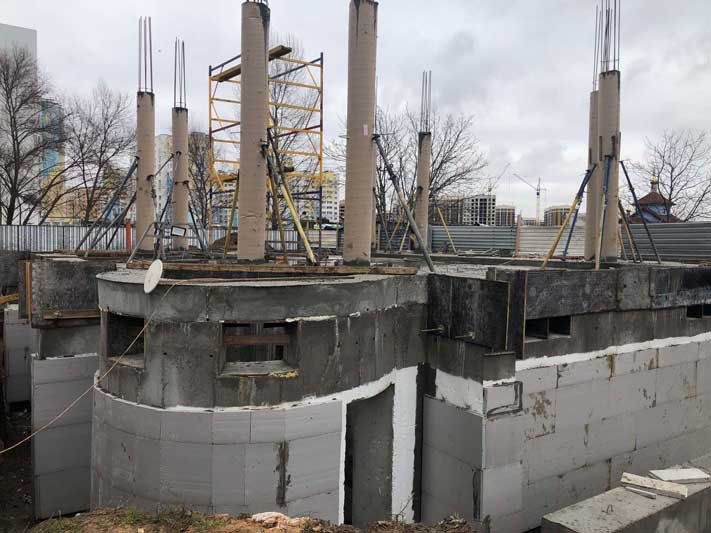

Встигли до морозів залити 8 опорних колон!
18 грудня 2021 р.Б.Залишилось зробити до Нового року зворотню засипку ґрунту – планується з понеділка, 20.12.21 Назад
18 грудня 2021 р.Б.Залишилось зробити до Нового року зворотню засипку ґрунту – планується з понеділка, 20.12.21 Назад
16 грудня 2021 р.Б.Завершуємо гідро- та тепло-ізоляційні роботи цокольного приміщення, якими займається спеціалізована фірма. Вирішили не економити на цих роботах

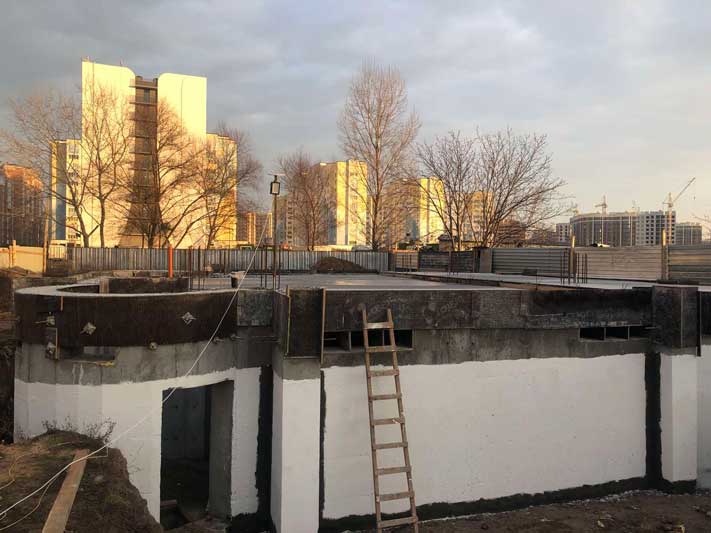

3 грудня 2021 р.Б.Дорогі друзі, раді повідомити, що роботи по гідроізоляції завершуються.. Назад

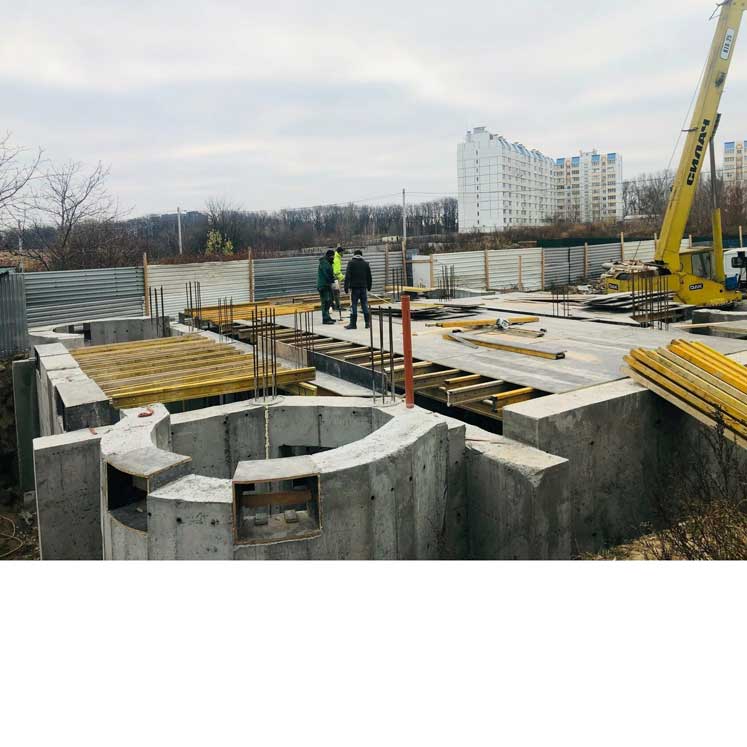

23 листопада 2021 р.Б.Дорогі друзі, раді повідомити, що сьогодні ми уже перетнули позначку 100 кубів бетону. Назад

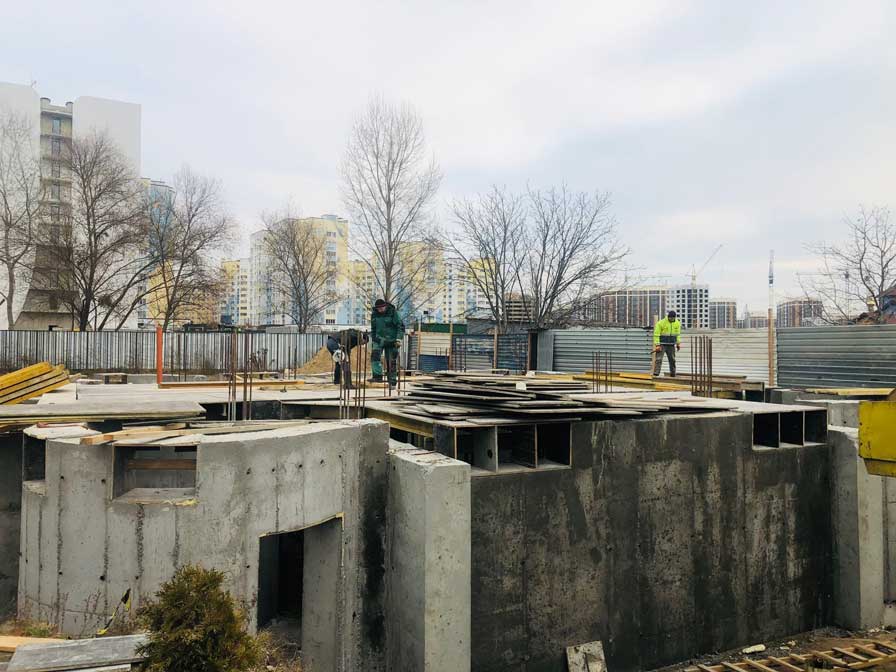

20 листопада 2021 р.Б.Дорогі друзі, раді повідомити, що на сьогодні завдяки вашим щедрим пожертвам зібрано 154.441 грн. в рамках акції “Подаруй куб

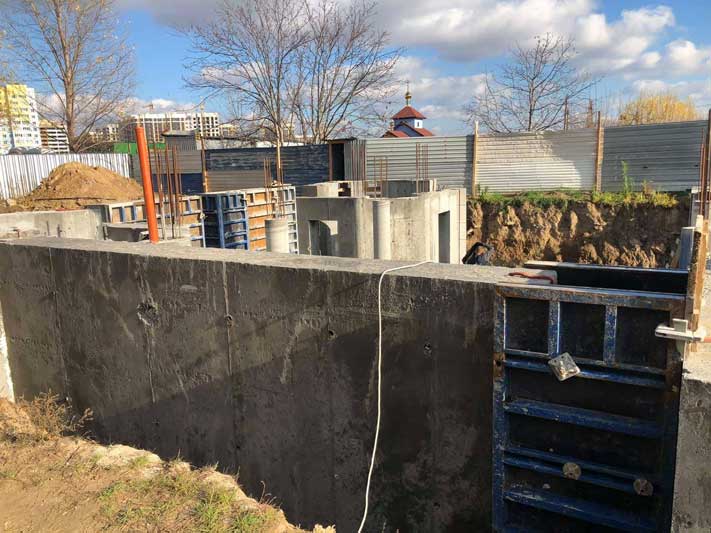

09 листопада 2021 р.Б.Дорогі друзі, раді повідомити, що минулого тижня підрядна організація завершила зведення 4 напівкруглих бетонних основ храму та
06 листопада 2021 р.Б.робітники почали заливати бетоном бокові монолітні стіни Назад

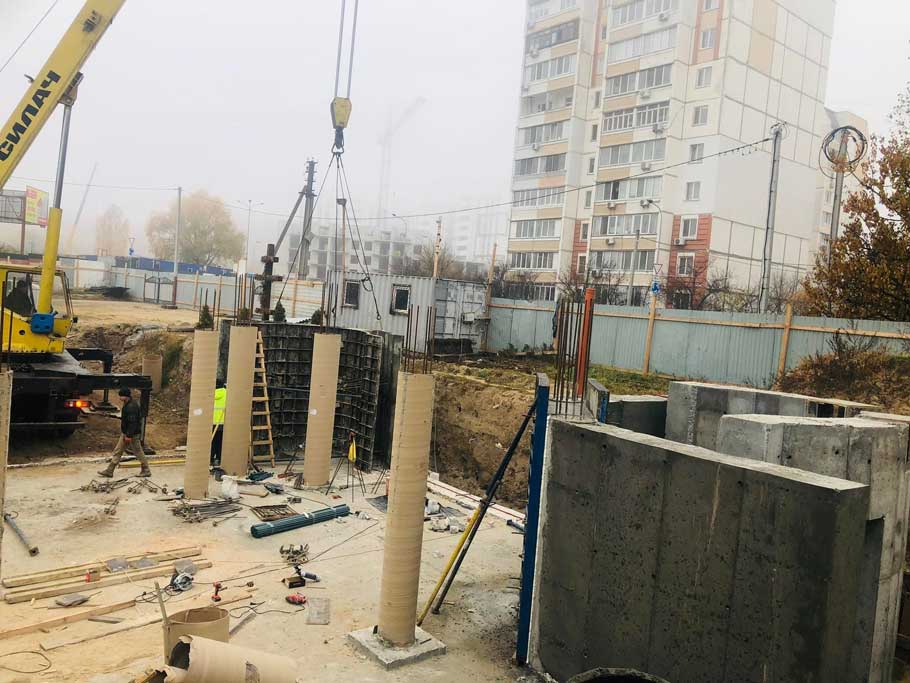

31 жовтня 2021 р.Б.За цей час будівельники звели опорні колони та 4 півкруги. Попереду бокові монолітні стіни та перекриття підвального
23 жовтня 2021 р.Б.Останнім часом було ✅виконано горизонтальну та вертикальну гідроізоляцію,❇️завезено опалубку для монолітних стін, ❇️встановлено каркаси та ❇️залито бетоном
